親子課題について

親子課題とは、1つの課題を親として、親の下に複数の課題を紐づけることができる機能です。

次のようなシーンで利用できます。

  • 細かい粒度で課題を分割し、進捗を管理したい
  • 関連のある課題をグルーピングしたい

親子課題を使用するには

親子課題を使用する手順を説明します。 親子課題はフリープラン以外で使用できます。

  1. 「プロジェクト設定」>「基本設定」をクリックします
  2. 「親子課題を使用する」にチェックを入れて「保存」をクリックします

親課題を設定する

親課題を設定する手順を説明します。

  1. 「課題の追加」、または既存の課題の「編集」をクリックします
  2. 親課題を設定したい課題の「編集」をクリックします

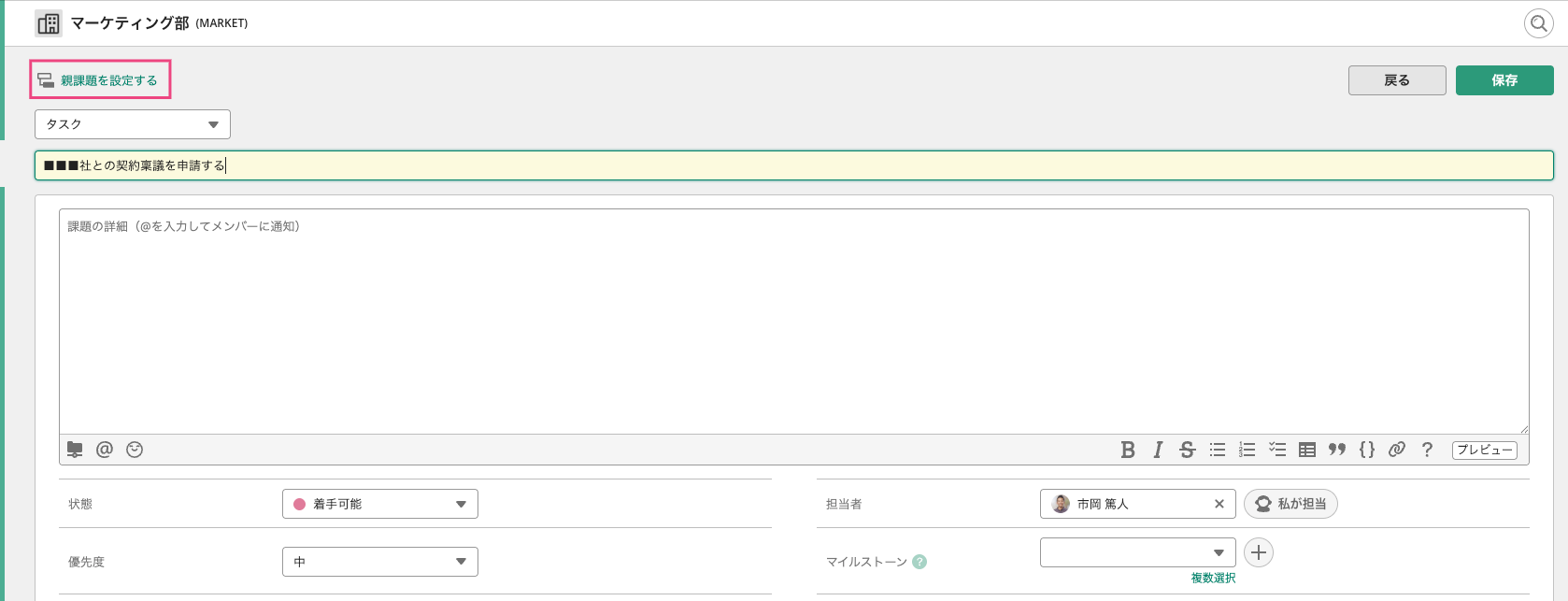

  3. 「親課題を設定する」をクリックします Backlogの課題編集画面のスクリーンショット。「親課題を設定する」の項目が赤枠で強調されている。親課題に設定されている課題には「親課題を設定する」は表示されません。

  4. 課題キーを入力するか、「親課題を選択」をクリックし、課題を選択しますBacklogの課題編集画面のスクリーンショット。親課題を登録するための項目が赤枠で強調されている。
  5. 「保存」をクリックします

子課題を設定する

子課題を設定する手順を説明します。

  1. 子課題を追加したい課題を開きます

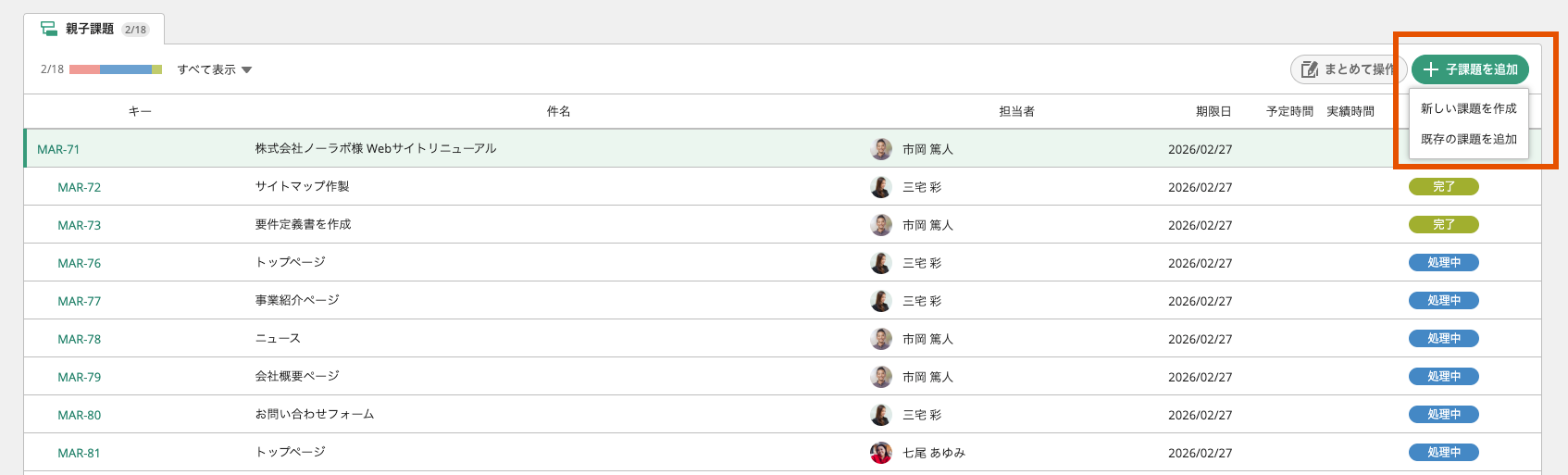

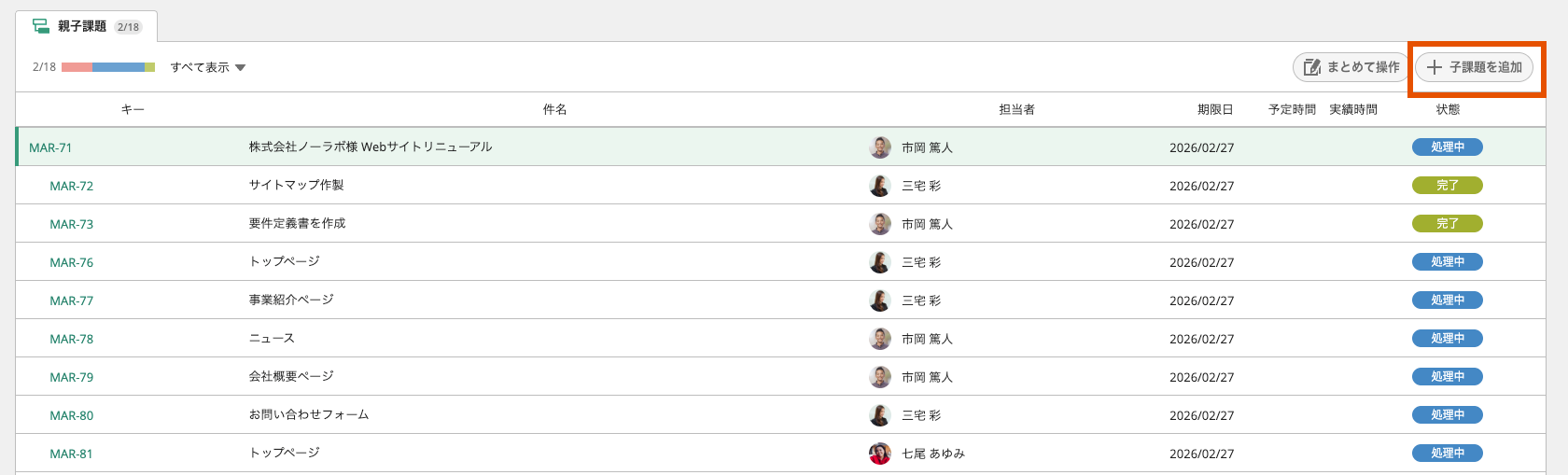

  2. 「子課題を追加」をクリックしますBacklogの課題を編集する画面のスクリーンショット。「子課題を追加」の項目が赤枠で強調されている
  3. 「新しい課題を作成」または「既存の課題を追加」をクリックしますBacklogの課題編集画面のスクリーンショット。「子課題を追加」をクリックすると表示される、「新しい課題を作成」と「既存の課題を追加」の項目が赤枠で強調されている
  4. 「新しい課題を作成」の場合は、課題の内容を入力して「追加」をクリックします。「既存の課題を追加」の場合は、ダイアログ内に表示される既存の課題から追加したい課題をクリックします

親子課題を解除する

親子課題の設定を解除する手順を説明します。

  1. 子課題の編集画面を開きます
  2. 画面上部の「親課題」の課題キー右横にある×をクリックしますBacklogの課題を編集する画面のスクリーンショット。設定されている親課題の課題キー右横に×が表示されている
  3. 「保存」をクリックします

「親子課題」の項目で完了した子課題の表示有無を変更する

課題一覧、または課題詳細の「親子課題」の項目で、完了した子課題の表示有無を変更できます。「完了以外」をクリックすると、完了した課題が非表示になります。

「すべて」をクリックすると完了した課題を含む全ての課題が表示されます。

デフォルトでは「すべて表示」が選択されています。

課題の一覧画面の場合

表示設定を変更する手順を説明します。

  1. 親課題の左側に表示される>をクリックします
  2. バーの右横にある▼をクリックします

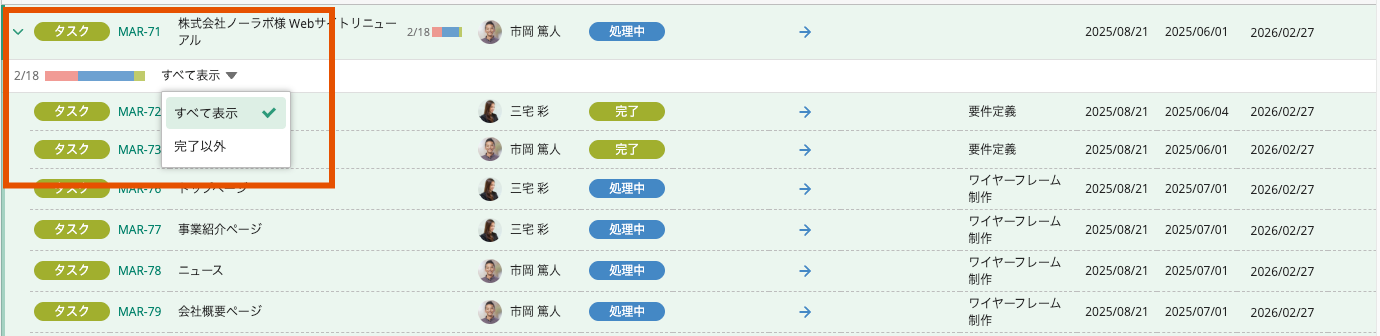

  3. 「すべて表示」または「完了以外」をクリックしますBacklogの課題一覧画面のスクリーンショット。親子課題が設定されている課題で、状態を「すべて表示」「完了以外」のいずれかから選ぶことができることがわかる

課題の詳細画面の場合

表示設定を変更する手順を説明します。

  1. 課題の詳細画面の「親子課題」のバーの右横にある▼をクリックします  課題の詳細画面の「親子課題」が折りたたまれている場合は、「親子課題」の項目をクリックしてください。

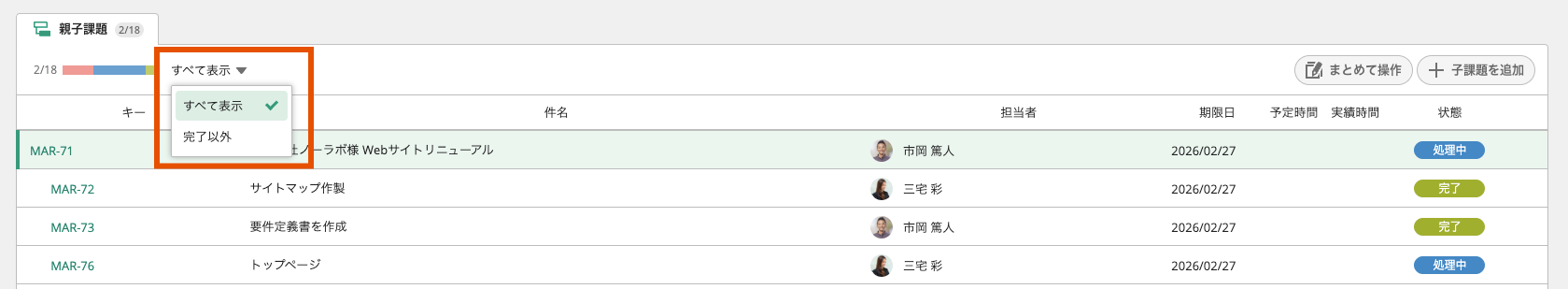

  2. 「すべて表示」または「完了以外」をクリックしますBacklogの課題詳細画面のスクリーンショット。親子課題が設定されている課題で、状態を「すべて表示」「完了以外」のいずれかから選ぶことができることがわかる

親子課題による検索と表示をする

課題の一覧画面にて、親課題のみを表示したり検索したりすることができます。詳しくは検索をマスターして、課題を素早く探し出そう > 親子課題による検索と表示を参照してください。

ガントチャートで親子課題をグルーピングする

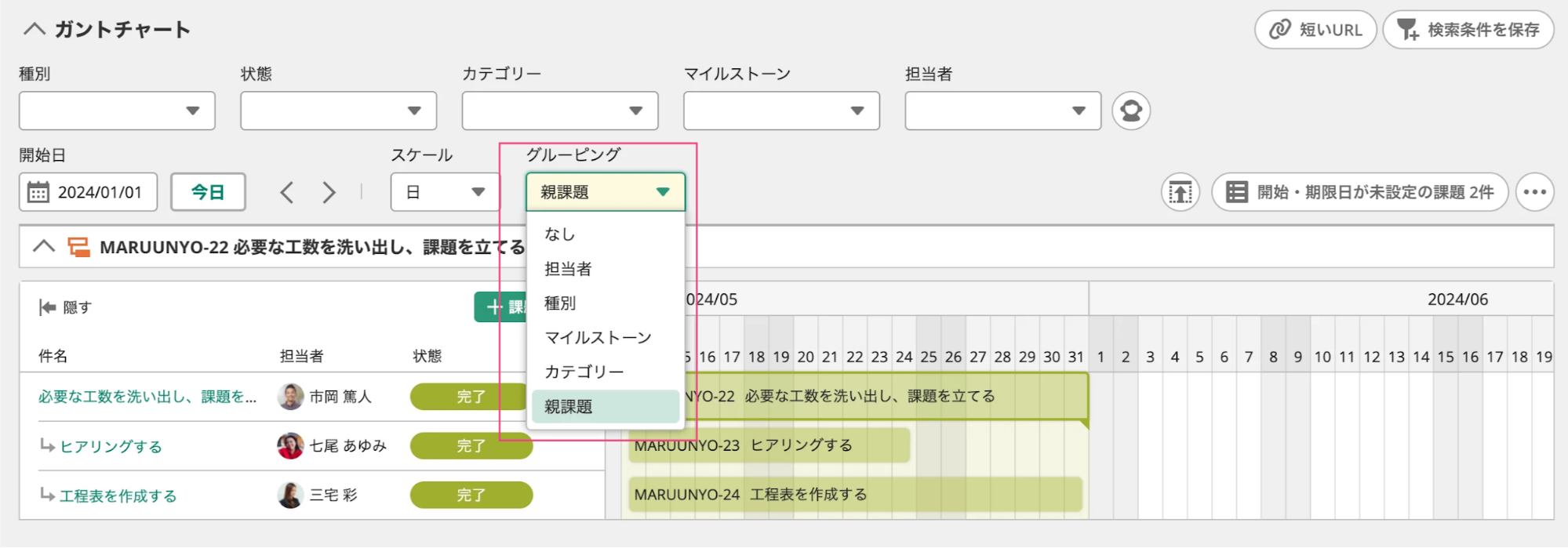

ガントチャートの「グルーピング」の項目で「親課題」を選択することで、親子課題ごとに進捗状況を確認できます。Backlogのガントチャートの画面のスクリーンショット。グルーピングの項目が赤枠で強調されている。

親子課題をまとめて操作する

課題の詳細画面で、親子課題をまとめて操作できます。

親子課題をまとめて操作する手順を説明します。

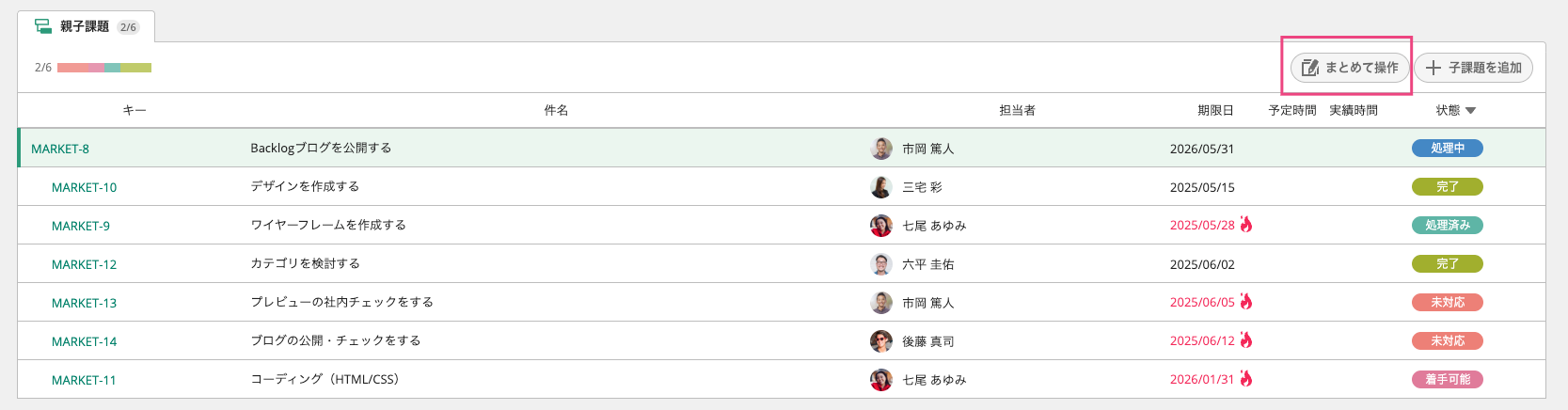

  1. 「まとめて操作」をクリックしますBacklogの課題画面で親子課題を「まとめて操作する」が赤枠で強調されているスクリーンショット。
  2. 編集したい課題にチェックを入れます

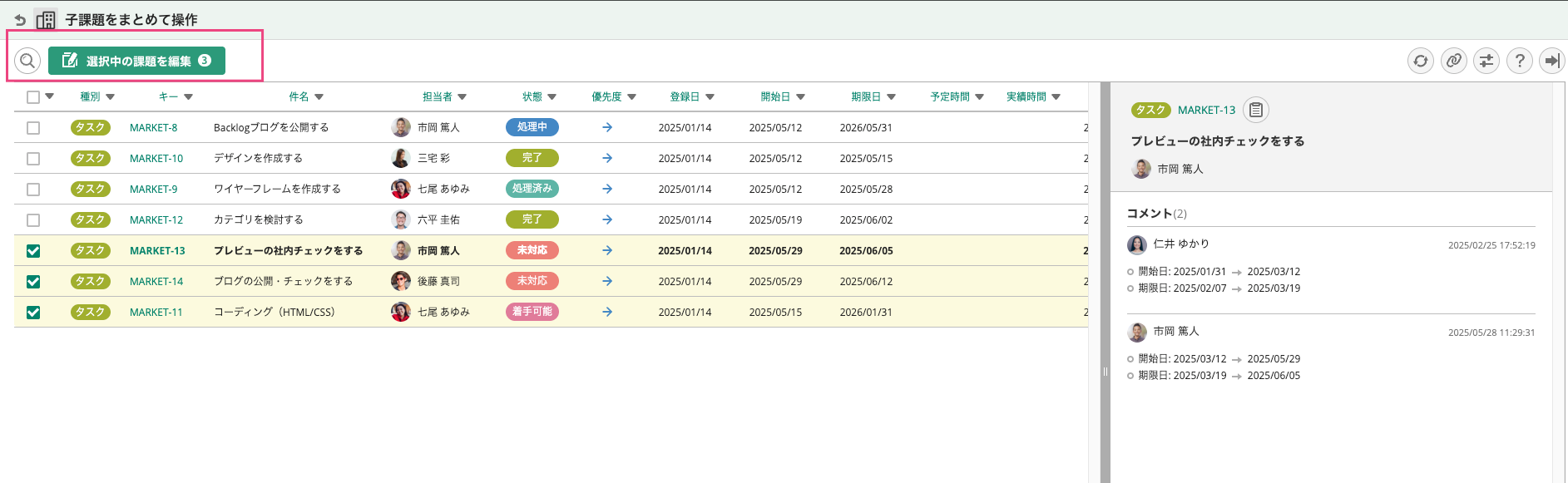

  3. 「選択中の課題を編集」をクリックしますBacklogの課題をまとめて操作する画面で、「選択中の課題を編集する」が赤枠で強調されている。
  4. 変更したい内容を編集し、「登録」をクリックします

親課題と一緒に子課題の状態も完了にする

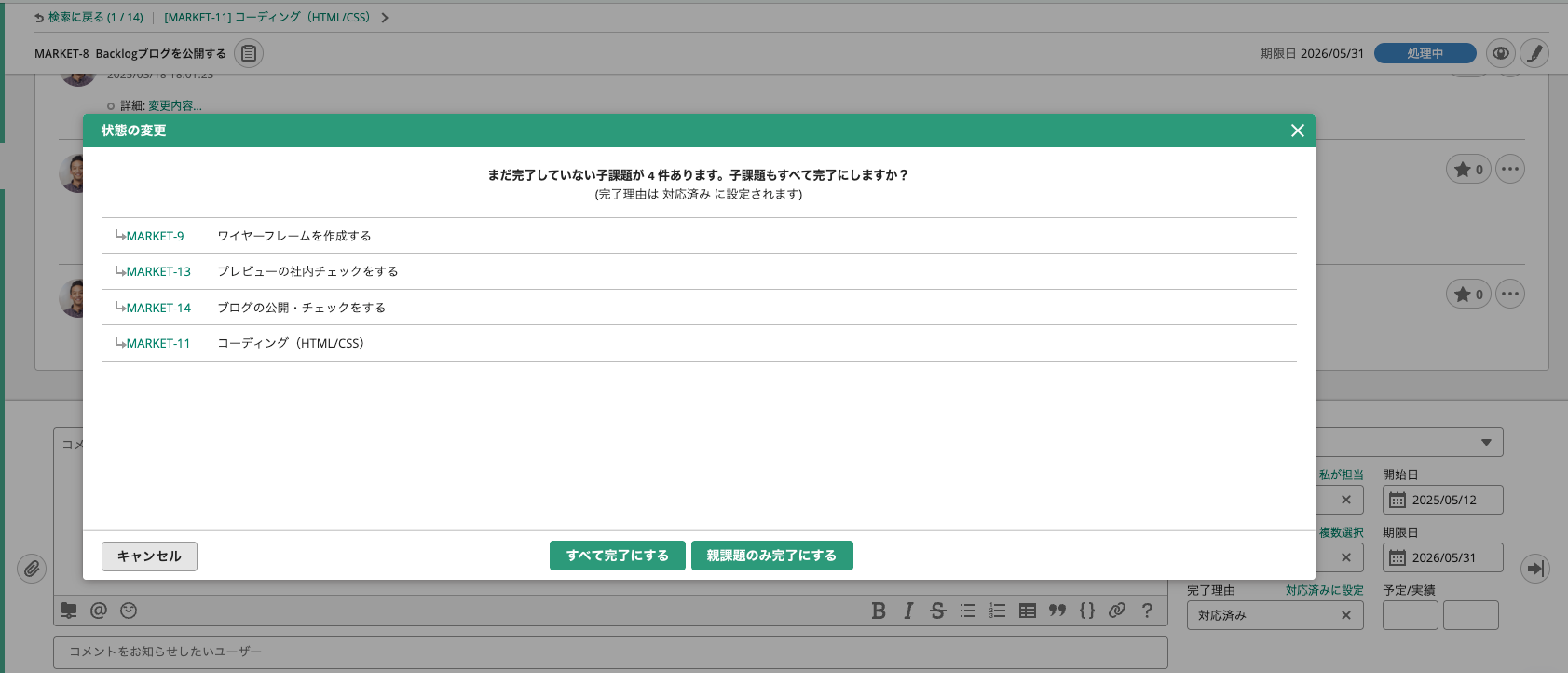

課題の詳細画面で親課題を完了するとき、 完了していない子課題を同時に完了するか確認するダイアログが表示されます。子課題も完了にしたい場合は「すべて完了にする」を、親課題のみ完了にしたい場合は「親課題のみ完了にする」をクリックしてください。Backlogの課題を完了する際に表示される確認ダイアログのスクリーンショット。親子課題が設定されており、親課題を完了する際に、完了していない子課題があると表示される。

課題の詳細画面以外で親課題を完了するときは、確認ダイアログは表示されません。
